Stadsforum en Koningswei

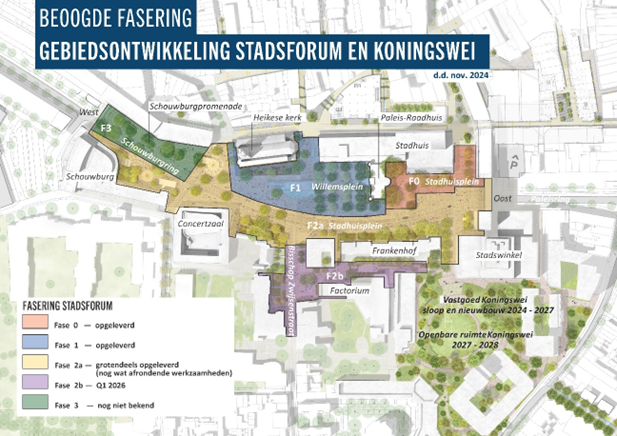

Stadsforum
- Stadsforum fase 0 en 1 zijn opgeleverd. Belangrijke functies zoals de kermis, de markt en Tilburg Zingt zijn inmiddels volledig overgegaan naar het Stadsforum;
- Stadsforum fase 2b (omgeving Factorium) , het raadsvoorstel voor uitvoeringskrediet is in januari 2025 toegekend door de raad. De afgelopen maanden is er verder gewerkt naar een uitvoeringsontwerp. De uitvoering voor dit gedeelte van het Stadsforum staat gepland voor het eerste kwartaal 2026;
- Stadsforum fase 3 (Schouwburgring) , het ontwerpbureau heeft de afgelopen periode gewerkt aan het ontwerp van fase 3 Stadsforum, het ontwerp is inmiddels grotendeels afgerond en voorgelegd aan zowel de omgevingscommissie als het planteam. Het raadsvoorstel voor het uitvoeringskrediet zit inmiddels ook in de cyclus en zal in december 2025 worden voorgelegd aan de raad. De verwachting is dat in het eerste kwartaal van 2026 de kiosken en de aangesloten luifel worden gesloopt, waarna fase 3 van het Stadsforum kan worden uitgevoerd. Stadsforum wordt integraal opgepakt met de Parkring West door dezelfde aannemer in de uitvoering. De precieze uitvoeringsdatum is nog niet bekend;
- Stadsforum verlichting , afgelopen periode is er gewerkt aan een verlichtingsontwerp voor de gebouwen rondom het Stadsforum. De planning is om het ontwerp voor de verlichting dit jaar af te ronden, zodat de verlichting in de eerste helft van 2026 kan worden aangelegd;
- Vrijheidspark , er is op dit moment nog onvoldoende duidelijkheid over de stedelijke ontwikkeling aan de Bisschop Zwijsenstraat waardoor de planning met betrekking tot het Vrijheidspark tijdelijk is stilgezet. De focus ligt allereerst op de afronding van het Stadsforum.
Koningswei
- Woningen , de nieuwbouw omvat 264 appartementen en een gastenhuis. De 231 sociale huurwoningen worden gebouwd door TBV Wonen en Amvest realiseert 72 huurwoningen (waarvan 14 middeldure huur), 62 koopwoningen en het gastenhuis;
- Bouwwerkzaamheden, in maart 2024 werd de omgevingsvergunning verleend. Momenteel is de sloop afgerond en is de bouwrijpe grond verkocht aan de ontwikkelaars. De bouw gaat in het eerste kwartaal 2026 van start en heeft een doorlooptijd heeft van circa 2,5 jaar;
- Entree parkeergarage , een klein onderdeel van de bouw betreft de nieuwe entree van de parkeergarage aan de zijde Piusstraat die in de nieuwbouw wordt geïntegreerd;
- Openbare ruimte , deze wordt aangelegd door gemeente, grotendeels op het parkeerdek. Het ontwerp wordt in 2026 technisch uitgewerkt. De realisatie zal afgestemd met de bouw van de woonflats in 2027 en 2028 plaatsvinden. Vanaf september 2025 tot aan de start van de bouwwerkzaamheden in het eerste kwartaal 2026 is alvast een tijdelijke voetgangersdoorgang van het Koningsplein naar de Koopvaardijstraat aangelegd, ter plaatse van de toekomstige doorgang.
