12. Regeling Grote projecten

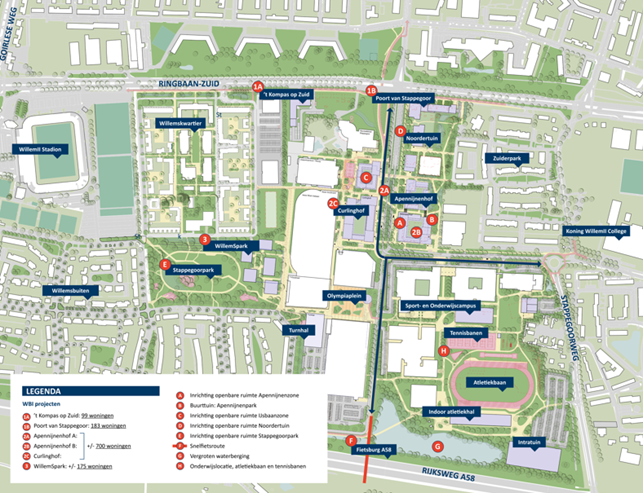

Gebiedsontwikkeling Stappegoor

Voortgangsrapportage per project

  • Willem II-kazerne (Willemskwartier) , kazernegebouwen zijn opgeleverd en bewoond, Integraal kindcentrum opgeleverd, momenteel wordt de laatste hand gelegd aan speelterreinen en kinderopvang. Binnenkort feestelijke opening. Woningen aan de ‘politiezijde’ opgeleverd en bewoond, appartementen opgeleverd en bewoond. Woningen ‘stadionzijde’ momenteel in aanbouw. Overdracht fase 1 naar beheer en onderhoud is in gang gezet;
  • ’t Kompas op Zuid is in 2024 opgeleverd en is bewoond;
  • Poort van Stappegoor is momenteel in aanbouw en wordt in 2026 opgeleverd. Dan start ook de aanleg van de Noordertuyn ;
  • Koning Willem II college , de verbouwing is gereed en het openbaar gebied is in december 2024 opgeleverd;
  • Curlinghof , structuurontwerp is ver gereed. In 2026 zullen de ruimtelijke procedures opgestart worden. Parallel hieraan wordt doorgewerkt naar een definitief ontwerp van de woningbouw en parkeergarage;
  • Voor het gehele gebied wordt een voorlopig ontwerp stedenbouwkundig plan (VOSP) opgesteld, waar de invulling van het openbaar gebied en de routes en verbindingen, leefkwaliteit etc. in wordt uitgewerkt (vervolg op het in 2024 vastgestelde Toekomstperspectief Hart van Stappegoor). Deze is voor 85% gereed en door de raad vastgesteld. Afronding naar 100% en vervolgens verdere uitwerking naar definitief ontwerp;
  • De stedenbouwkundige plannen voor SeOCS en buurtpark zijn door de raad vastgesteld. Er wordt nu doorgewerkt aan de verplaatsing van Intratuin en de verwerving van de Fontys gebouwen ten behoeve van de realisatie sport- en onderwijscampus en samenhangend daaraan het buurtpark;
  • Er loopt een studie naar de ondergrondse infrastructuur in Stappegoor. Met de aaneenschakeling van de nieuwe en oude parkeerbakken, de aanleg van het vijfde generatie warmtenet én het verzwaren van de energie-infrastructuur vanuit het verdeelstation op Tradepark 58 is het noodzakelijk om niet alleen boven de grond maar ook beneden maaiveld een goed beeld te hebben van alle claims op het gebied;
  • Plannen voldoen aan de vereisten (qua tijd en percentage betaalbaar wonen) van de verkregen Woningbouwimpulssubsidie (WBI).
